«Алтайские коммунальные системы» завершают плановые ремонты на теплосетях Барнаула
21 августа 2012, 15:25, ИА Амител

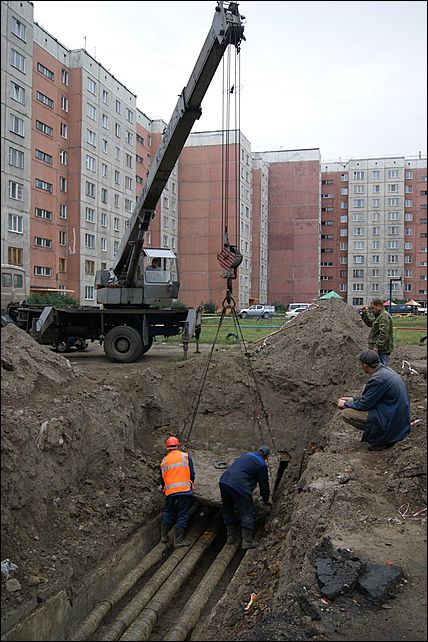

За период летней ремонтной кампании силами "АКС" заменено порядка 6 км систем отопления в двухтрубном исполнении. Среди наиболее значимых объектов – ул. Паровозная (переложено 225 м трубопровода), ул. Чудненко, 91 (порядка 350 м), ул. Кутузова (600 м).
В настоящее время ремонтные работы ведутся на двух объектах – ул. Солнечная Поляна, 7, ул. Попова, 88. Там выполняется перекладка в общей сложности 1,5 км трубопровода и восстанавливается рециркуляция горячего водоснабжения жилых домов. По плану ремонт должен был завершиться 15 августа текущего года. Однако из-за необходимости перенесения кабельных линий электропередач в зоне работ, их завершение перенесено на 1 сентября.
Сверх плана бригады "АКС" произвели капитальный ремонт 30-метрового участка теплотрассы по ул.Ядринцева, 94. На всех объектах использовались только современные технологии и материалы, соответствующие требованиям законодательства об энергоэффективности, значительно повышающие срок службы тепловых сетей.
Также капитально отремонтированы здания трех центральных тепловых пункта в Ленинском районе (ул. В.Кащеевой, 18а, ул.Г.Исакова, 223а, ул.А.Петрова, 216а). Произведен ремонт теплотехнического оборудования в тепловых пунктах города: заменено 52 секции водяных водоподогревателей горячего водоснабжения, 7 пластинчатых теплобменников, 4 насоса.
С 8 по 14 августа специалисты "АКС" провели осенние гидравлические испытания внутриквартальных тепловых сетей по контуру Барнаульской ТЭЦ-2. С 22 по 28 августа текущего года опрессовка пройдет по контуру Барнаульской ТЭЦ-3.
По словам главного управляющего директора ОАО "Алтайские коммунальные системы" Юрия Жилина, благодаря усилиям "АКС" большинство запланированных мероприятий по подготовке к зиме выполнено в установленные сроки. Препятствием для ремонтных работ в ряде случаев становились незаконно установленные гаражи и погреба, однако и эту проблему удалось разрешить.
На сегодняшний день специальная комиссия подтвердила готовность к холодам 225 тепловых пунктов (54% от общего числа). Ведется активная работа по комплексной сдаче объектов теплоснабжения Барнаула к отопительному сезону 2012-2013 гг.
Комментарии 0
