Российские специалисты готовятся передать на гарантийную эксплуатацию первый энергоблок иранской АЭС "Бушер"
05 сентября 2012, 15:56, ИА Амител
Сегодня, 5 сентября, официальный представитель "Росатома" сообщил о том, что российская компания "Атомстройэкспорт" рассчитывает передать в конце декабря заказчику на гарантийную эксплуатацию в течение двух лет первый энергоблок иранской АЭС "Бушер", - передает ИТАР-ТАСС.
По словам начальника управления по строительству АЭС "Бушер" в Иране "Атомстройэкпорта" Игоря Мезина, "после осуществленного на днях вывода реакторной установки №1 АЭС "Бушер" на 100-процентную мощность, российские специалисты осуществят ряд испытаний на этом энергоблоке в третьей декаде декабря.
"Это испытание нейтронно-физических характеристик активной зоны и динамические испытания с изменением мощности энергоблока", - уточнил он.
Кроме того, отметил Мезин, в оставшуюся до передачи на гарантийную эксплуатацию блока время, российско-иранские атомщики осуществят планово-предупредительный ремонт блока, который планируется завершить в третьей декабре ноября.
Мезин сообщил также, что после этого намечена пробная эксплуатация блока в течение 26 суток, а еще через 10 суток будет осуществлена предварительная приемка блока. Мезин рассчитывает, что "в результате всех этих работ в конце декабря блок будет передан заказчику на гарантийную эксплуатацию с подачи с него электроэнергии в энергосистему Ирана".
Мезин уточнил, что "для обеспечения безопасности эксплуатации блока эксплуатировать его в течение трех лет будут совместно российские и иранские специалисты". Он отметил, что "иранский персонал проходит плановую подготовку по соответствующему контракту к эксплуатации АЭС, но пока этого персонала недостаточно". "Достаточное количество персонала планируется подготовить по дополнительному соглашению, которое находится в стадии подготовки", - добавил Мезин.

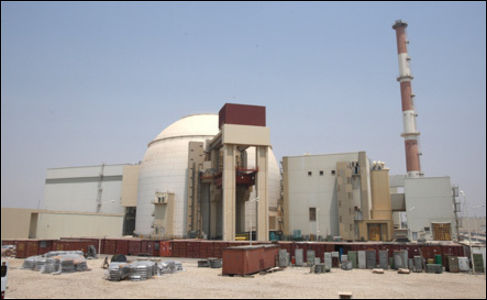

Фото ЕРА.
