Подготовку теплового хозяйства к зиме в Барнауле "АКС" планирует завершить ко Дню города
30 июля 2009, 14:42, ИА Амител
На 416 ЦТП краевой столицы проведена ревизия запорной арматуры и насосного оборудования, продолжается капитальный ремонт электродвигателей, которых предстоит перемотать 126 штук. Промыты и прочищены кожухотрубные бойлера, на 10 тепловых пунктах заменено громоздкое многотонное оборудование на новое.
План перекладки внутриквартальных тепловых сетей в Барнауле практически выполнен: 39 объектов, а это 4511 метров труб уже переложено, ведется монтаж на последней трассе по улице Малахова, 62.

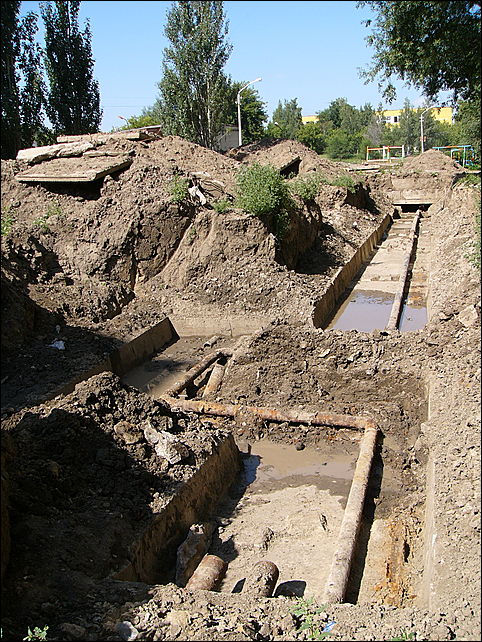

Некоторые коррективы в сторону увеличения планов ремонтной компании внес запуск ТЭЦ после плановых остановов, например, добавилась теплотрасса по улице Гущина, 171. Но коммунальщики намерены устранить все неисправности до начала осенней опрессовки.

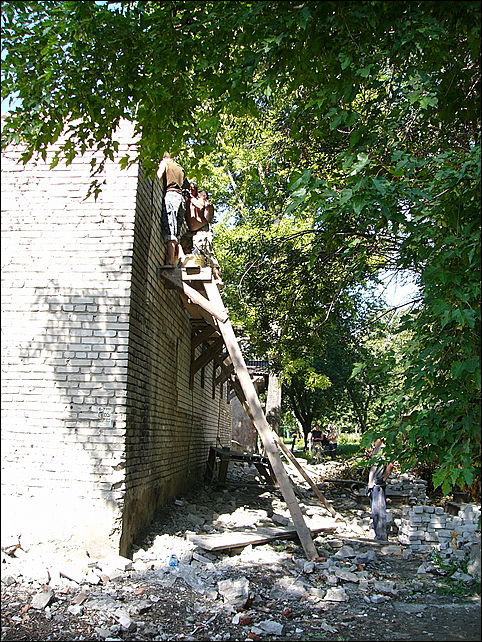

Кроме запланированных ремонтов объектов теплового хозяйства, специалисты "АКС" заботятся и о надлежащем виде помещений тепловых пунктов, многие из которых находятся в предаварийном состоянии. Например, в здании ЦТП №521 по ул. Юрина 232-а установлены опоры под несущие балки, возводится шатровая кровля и практически завершено восстановление кирпичных стен. Коммунальщики продолжают и восстановление благоустройства после проведенных ремонтов, которые твердо намерены закончить ко Дню города.
