Все работы на проспекте Ленина в Барнауле обещают закончить ко Дню города
02 августа 2011, 16:30, ИА Амител
Пресс-центр городской администрации напоминает, что ремонт его проезжей части и тротуаров ГУП "Барнаульское ДСУ-4" начало 12 июня и к концу августа, к Дню города, весь запланированный объем должен быть завершен. Дорожным бригадам нужно отремонтировать участок длиной 2 тыс. 300 погонных метров, при этом общая площадь ремонта составит более 25,5 тыс. кв. м.
Проектом ремонта предусмотрено около 10 видов работ, которые являются обязательными: снятие старого слоя асфальтобетона, укладка нижнего слоя асфальта толщиной 9 см, укладка верхнего слоя толщиной 7 см, ремонт тротуаров, ремонт колодцев и др.

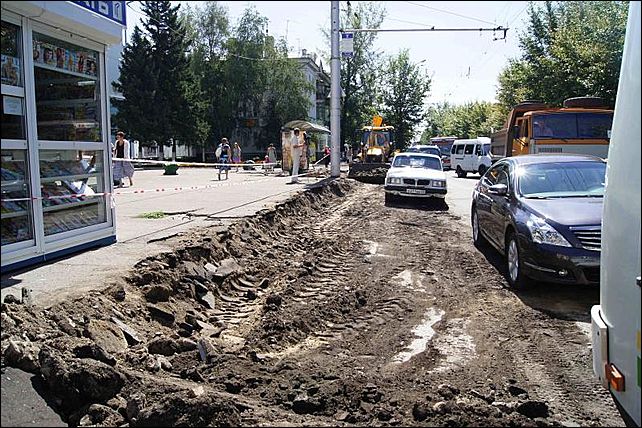

Ремонт ведется на средства городского бюджета, общая его стоимость составляет 44 млн. 396 тыс. руб. В настоящее время методом холодной фрезеровки снят верхний слой асфальта, уложен нижний слой, ведутся работы по устройству тротуаров, установке бордюра, поднятию колодцев на отметку проезжей части - из 127 колодцев подняты 98.
Глава администрации сделал ряд замечаний в адрес подрядчика ГПУ "Барнаульское ДСУ-4" по качеству укладки нижнего слоя асфальтобетона в полотно дороги у главпочтамта, устройство тротуара у дома по пр-ту Ленина, 60,сказав, что качество и соблюдение графика работ он будет контролировать жестко и постоянно.
По словам Игоря Савинцева, полотно тротуара должно быть единым. Исходя из этого, под всеми нестационарными объектами, расположенными на них, - киосками, вазонами, тумбами и др. должен быть уложен асфальт. Поэтому в ближайшее время подрядчику придется некоторые работы переделать. В
Директор ДСУ-4 Сергей Рязанов, отвечая на вопросы главы администрации, рассказал о специфике работ на проспекте Ленина. Так, например, верхний, выравнивающий слой асфальта будет уложен сразу после того, как только дорожные бригады закончат установку бордюра и устройство тротуаров. При этом полотно дороги сразу "подрастет" на 6 см и, таким образом, колодцы, расположенные на ней, станут вровень с проезжей частью и не будут помехой на пути транспорта.
Сергей Рязанов дал гарантию, что все работы на проспекте будут завершены к Дню города.
Через две недели, как сказал Игорь Савинцев, начнется ремонт дорог в частном секторе города, для этого из бюджета города выделено 20 млн. руб., - подытоживает пресс-центр.
